Extreme Niederschläge verzögern den Deichbau

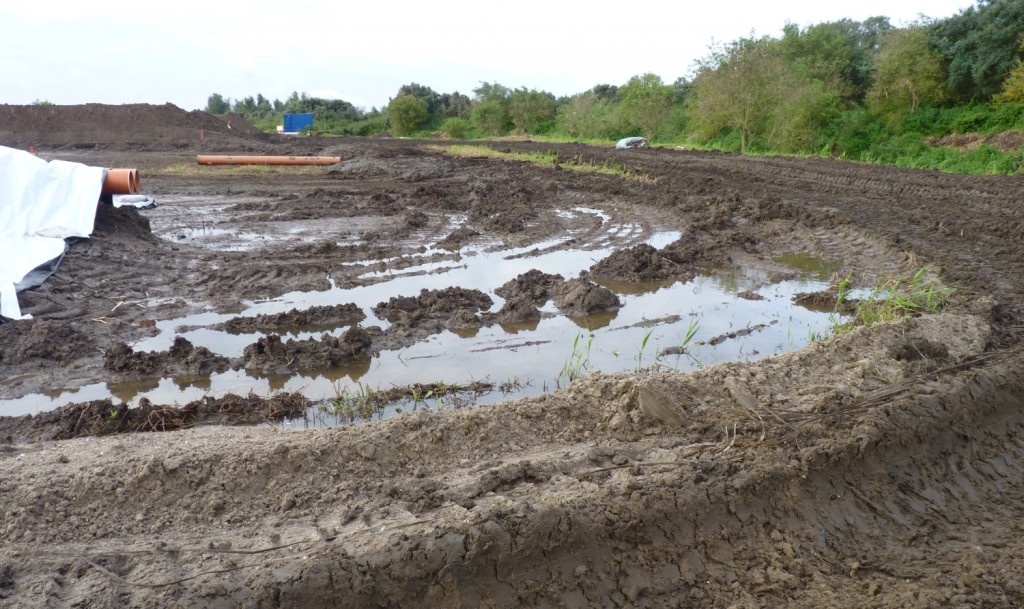

Aufgrund der extremen Niederschläge im Juli und August 2011 in Rostock/ Markgrafenheide (etwa 333 % des langjährigen Mittels für den Zeitraum Juni – August) verzögerte sich der Beginn für den Deichbau (Versuchsdeich) um 2 Wochen. Nach zwei Wochen Bauausführung wurde das Wetter sehr unbeständig und es ist kein beständiges Wetter in Sicht. Da sowohl Baugrund und Baggergut derzeit zu nass sind und bei weiteren Regenfällen nicht schnell genug abtrocknen, wurden die Bauarbeiten auf das Frühjahr 2012 verschoben. Die drei Querdämme, die bisher aus Baggergut hergestellt wurden, werden instrumentiert und beobachtet um erste Ergebnisse festzuhalten.
